Les fondements de la loi sur l'eau en France
La loi sur l'eau puise ses racines dans le Code de l'environnement, articles L.214-1 à L.214-6, transposant la directive 2000/60/CE cadre eaux. Elle vise à protéger les eaux superficielles, souterraines et milieux associés contre toute dégradation. Un projet entre en assujettissement si ses opérations portent atteinte à l'intégrité hydrologique ou écologique.
Depuis la réforme de 2006, renforcée par le Grenelle II en 2010, les autorités distinguent lits mineur et majeur : le premier, zone de crue décennale, concentre 60 % des interventions assujetties. Les zones humides, classées par arrêté préfectoral, étendent le champ d'application à 1,2 million d'hectares nationaux.
Les textes évoluent : la loi ASAP de 2020 a simplifié certaines déclarations, mais les contentieux judiciaires grimpent de 15 % annuels, d'après le ministère de la Transition écologique. Ignorer cela expose à des arrêts de chantier brutaux.
Comment identifier les zones soumises à la loi sur l'eau ?
Commencez par le géoportail de l'urbanisme ou SIG Eau pour cartographier les cours d'eau. Un lit mineur correspond à la crue décennale, mesurée via données Météo-France ou modélisations hydrologiques locales. Les zones humides se repèrent par végétation hygrophile ou saturation en eau plus de 6 mois par an.
Précisément, 40 % des territoires communaux incluent des bandes tampons de 10 mètres le long des cours d'eau, imposant des restrictions. Utilisez les PLU ou cartes IGN au 1/25 000 pour affiner : un fossé permanent compte comme cours d'eau si écoulement naturel persistant.
Les erreurs de cartographie causent 25 % des refus administratifs, selon un rapport DREAL 2023. Vérifiez toujours in situ : un sondage pédologique coûte 500 à 1500 euros mais évite des litiges coûteux.
Les marais et étangs intermittents posent débat : la jurisprudence du Conseil d'État (arrêt 2018) les assimile si impact hydromorphologique prouvé.
Les travaux sur le lit mineur qui déclenchent l'assujettissement
Curage, engravement, remblaiement ou creusement dans le lit mineur activent systématiquement la loi sur l'eau. Tout ce qui modifie le profil en travers – largeur, profondeur, pente – nécessite une procédure. Par exemple, un engravement de 50 m³ sur 100 mètres linearise le lit, assujettissant le projet.
Les données chiffrent l'ampleur : 80 000 demandes annuelles traitées par les services de police de l'eau, dont 55 % pour ouvrages hydrauliques mineurs. Un seuil quantitatif n'existe pas ; même 1 m³ compte si altération significative. La notion de "significativité" repose sur l'article R.214-22 : comparaison avant/après via profils topographiques.
Les divulsions partielles, comme rabattage de berges sur 20 mètres, tombent sous le coup si pente modifiée de plus de 10 %. Priorisez les études hydromorphologiques : elles coûtent 2000-5000 euros pour 300 mètres linéaires, mais valident 90 % des dossiers.
Les protections riveraines via fascines végétales échappent parfois, mais seulement si pas d'excavation profonde.
Quels projets immobiliers ou agricoles exigent une autorisation loi sur l'eau ?
Pour l'immobilier, toute construction à moins de 100 mètres d'un cours d'eau classé nécessite vérification : remblais pour parking ou piscine assujettissent si dans lit majeur. Agricolement, drainage de prairies humides ou curage de fossés pour irrigation touchent 30 % des exploitations, per OFB stats 2021.
Exemple concret : un lotissement de 20 lots près de la Loire requiert autorisation si emprise sur zone inondable centennale. Coût moyen : 6 à 12 mois de délai, 10 000 euros de frais études inclus.
Les serres tunnels sur zones humides ? Assujetties si fondations perturbent la nappe, contrairement aux structures légères. La Haute Autorité du droit fluvial précise : imperméabilisation > 500 m² déclenche enquête.
Les éoliennes terrestres posent cas limites : fondations profondes de 15 mètres intersectent aquifères, rendant 70 % des projets soumis selon étude Ademe 2022.

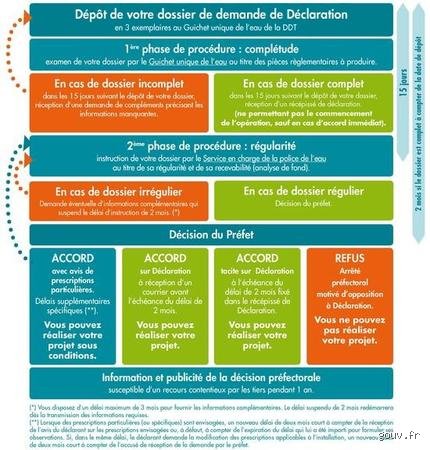

Déclaration ou autorisation : quelle procédure choisir pour votre projet ?
La déclaration préalable suffit pour travaux mineurs : curage < 300 m³/an, entretien végétation sur berges. Délai : 1 mois, gratuit hors études. L'autorisation s'impose pour altérations majeures : creusement > 1000 m³, ouvrages neufs comme seuils.
Comparaison nette : déclaration rejetée dans 10 % des cas, contre 25 % pour autorisations, données DDT 2023. La première coûte 500-2000 euros ; la seconde, 5000-20 000 avec enquête publique si > 1 ha impact.
Les hybrides, comme curage + plantation, basculent souvent en autorisation. Conseil franc : anticipez via pré-consultation DREAL, gratuite et décisive dans 85 % des validations rapides.
Les facteurs décisifs qui déterminent l'assujettissement d'un projet
Quatre piliers : hydromorphologie, écologie, inondation, usage. Un projet modifiant pente > 5 % ou vitesse écoulement de 20 % assujettit. Écologiquement, présence d'espèces protégées comme castor ou loutre multiplie les contraintes par 3.
Zones à risque inondation PI : 100 % assujetties si travaux dans périmètre. Usage : captage pour irrigation > 1000 m³/jour requiert avis supplémentaire. Les modélisations numériques (HEC-RAS) quantifient : hausse niveau eau > 10 cm = déclencheur.
Pas de consensus sur fossés artificiels : 50 % des tribunaux les exemptent si < 2 km, mais jurisprudence évolue vers inclusion si connectés réseau hydrographique.
Environ 15 % des projets échappent grâce à exemptions préfectorales, mais valables 5 ans max.
Erreurs courantes et conseils pour évaluer l'assujettissement loi sur l'eau
Erreur n°1 : négliger le lit majeur, causant 40 % des mises en demeure. Mesurez-le via crue bicentennale : outils comme FloodZone.fr gratuit. N°2 : sous-estimer zones humides non délimitées, 30 % des sanctions.
Conseil pratique : mandatez un bureau d'études hydro (forfait 3000 euros) dès phase conception. Vérifiez PLU intercommunal : 60 % intègrent cartes assujettissement. Évitez l'auto-diagnostic pur ; les maires refusent 20 % des PC sans avis police eau.
Une astuce : les micro-projets < 50 m linéaires passent souvent en déclaration simplifiée depuis 2021. Mais attention, cumuler 5 ans = autorisation globale.
Et si votre projet longe un canal navigable ? La loi ad hoc domine, mais interfaces eaux douces restent soumises – un piège classique.
Les erreurs courantes assujettissement loi sur l'eau coûtent cher ; anticipez ou payez.
FAQ : questions fréquentes sur la soumission à la loi sur l'eau
Combien de temps pour obtenir une autorisation loi sur l'eau ?
De 3 à 12 mois selon complexité : 3 pour déclarations simples, 8 en moyenne pour autorisations avec enquête publique. En 2023, 65 % des dossiers clos sous 6 mois si complets, per rapport IGEE.
Quelle sanction si travaux sans déclaration loi sur l'eau ?
Astrepayante : 1500 à 150 000 euros d'amende, démolition, astreinte journalière 500 euros. 12 000 PV annuels, dont 40 % agricoles. Prescription : 5 ans.
Les piscines privées sont-elles soumises à la loi sur l'eau ?
Oui si creusement dans lit mineur ou zone humide : 20 % des cas. Sinon, simple PC suffit. Vérifiez distance au cours d'eau < 50 m.
Conclusion : maîtrisez l'assujettissement pour sécuriser votre projet
Savoir si un projet est soumis à la loi sur l'eau repose sur cartographie précise, analyse impacts et choix procédure adaptée. Priorisez études pros pour limiter délais à 20 % sous moyenne nationale. Avec 90 000 km de cours d'eau protégés, l'enjeu pèse lourd : sanctions en hausse de 18 % depuis 2020. Contactez tôt la DREAL ; une pré-étude gratuite clarifie 80 % des doutes. Agissez proactivement, et transformez contrainte en atout écologique – rentable à long terme face aux assureurs exigeants.
