Le cadre juridique de la nomenclature IOTA
La législation française ne laisse que peu de place à l'improvisation en matière environnementale. Le socle de la réglementation repose sur l'article L. 214-1 du Code de l'environnement, qui définit les installations, ouvrages, travaux et activités (IOTA) ayant un impact sur la ressource. Ce n'est pas la nature publique ou privée du maître d'ouvrage qui importe, mais bien l'incidence physique et chimique sur l'eau. Un simple particulier décidant de creuser un étang de 1 200 m² se retrouve propulsé dans les mêmes méandres administratifs qu'un promoteur immobilier aménageant une zone d'activité de plusieurs hectares.
Le système fonctionne sur un principe de bascule simple mais strict. Si votre projet dépasse un certain seuil de dangerosité ou d'emprise, il tombe sous le régime de l'autorisation environnementale, une procédure lourde incluant une enquête publique et une étude d'impact. En deçà, il reste soumis au régime de la déclaration, plus souple mais exigeant tout de même un dossier technique solide. Ignorer ces seuils, c'est s'exposer à des sanctions pénales pouvant atteindre 75 000 euros d'amende et l'obligation de remettre le site en état, ce qui, entre nous, calme rapidement les ardeurs des constructeurs les plus pressés.
Les projets d'aménagement et l'imperméabilisation des sols
La question de l'assainissement pluvial est sans doute le point de friction le plus fréquent lors de l'instruction des permis de construire. Dès que vous créez une surface imperméabilisée, vous modifiez le cycle naturel de l'eau. La loi fixe un seuil critique : toute surface supérieure ou égale à 1 hectare (10 000 m²) interceptant les eaux pluviales pour les rejeter vers un exutoire spécifique est soumise à déclaration. Si cette surface dépasse 20 hectares, on bascule dans le régime de l'autorisation.
Cette règle ne concerne pas uniquement les toitures ou les parkings en enrobé. Les voiries, les zones de stockage et même les surfaces en gravier compacté sont souvent comptabilisées dans le calcul de l'emprise. Le législateur cherche ici à prévenir les inondations par ruissellement urbain et à limiter la pollution chronique des nappes. La conception de bassins de rétention ou de noues paysagères devient alors une obligation technique pour réguler le débit de fuite, souvent limité par le Schéma Directeur d'Aménagement et de Gestion des Eaux (SDAGE) local à des valeurs aussi basses que 2 litres par seconde et par hectare.
Travaux en zone humide : un régime de protection drastique
S'il y a un domaine où la réglementation est devenue quasi-prohibitive, c'est celui des zones humides. Ces écosystèmes, longtemps considérés comme des terrains vagues insalubres, sont aujourd'hui protégés avec une ferveur quasi religieuse par les services de l'État. Tout projet entraînant l'assèchement, la mise en eau, l'imperméabilisation ou le remblai d'une zone humide est soumis à la loi sur l'eau dès que la surface impactée atteint 1 000 m². À partir de 1 hectare, la procédure d'autorisation devient obligatoire, incluant des mesures de compensation écologique souvent complexes et coûteuses.
L'expertise pédologique est ici l'outil décisionnel majeur. On ne définit pas une zone humide à l'œil nu ; il faut analyser les traits d'hydromorphie du sol et la présence de plantes hygrophiles. Je considère souvent que c'est le piège numéro un pour les acquéreurs de foncier bon marché. Acheter un terrain "un peu bas" sans diagnostic préalable peut transformer un projet rentable en un gouffre financier, puisque la doctrine actuelle impose le triptyque "Éviter, Réduire, Compenser". La compensation exige souvent de restaurer une zone humide dégradée sur une surface double, voire triple de celle détruite.
Pourquoi les forages et prélèvements sont-ils surveillés ?
L'accès à l'eau souterraine n'est pas un droit absolu lié à la propriété du sol. La loi distingue les usages domestiques des usages industriels ou agricoles. Un prélèvement est considéré comme domestique s'il est inférieur à 1 000 m³ par an, ce qui nécessite une simple déclaration en mairie. Au-delà, on entre dans le champ de la loi sur l'eau. Pour les forages destinés à l'irrigation ou au processus industriel, le seuil de déclaration se situe généralement entre 10 000 et 200 000 m³ par an selon les zones géographiques, avec une bascule en autorisation au-dessus de ce volume.
Dans les Zones de Répartition des Eaux (ZRE), où la ressource est déjà en déficit, les seuils sont abaissés de manière drastique. Parfois, tout nouveau prélèvement y est purement et simplement interdit. Le coût d'un forage professionnel oscille entre 100 et 200 euros par mètre linéaire, mais ce n'est rien comparé au coût de l'étude d'incidence hydrogéologique requise pour prouver que votre pompage ne fera pas baisser le niveau du puits du voisin ou n'asséchera pas le cours d'eau adjacent durant l'étiage estival.
Impact des travaux sur le lit mineur des cours d'eau
Toute intervention physique touchant le lit mineur d'un cours d'eau, que ce soit pour consolider une berge, construire un pont ou installer une passerelle, déclenche l'application de la nomenclature. La rubrique 3.1.2.0 est particulièrement redoutée : elle soumet à déclaration toute installation ou ouvrage modifiant le profil en long ou le profil en travers du cours d'eau sur une longueur de moins de 100 mètres. Au-delà de 100 mètres, l'autorisation est requise.
Il est crucial de comprendre que même des travaux visant à restaurer la continuité écologique ou à renaturer une rivière sont soumis à cette procédure. On ne touche pas à un sédiment ou à une ripisylve sans l'aval de la Police de l'Eau. Les périodes de travaux sont d'ailleurs strictement encadrées pour ne pas perturber les cycles de reproduction des espèces piscicoles, généralement entre les mois de mai et d'octobre. Une erreur de calendrier peut bloquer un chantier public pendant six mois, avec les surcoûts de mobilisation de matériel que l'on imagine.
Comparaison des procédures : Déclaration vs Autorisation

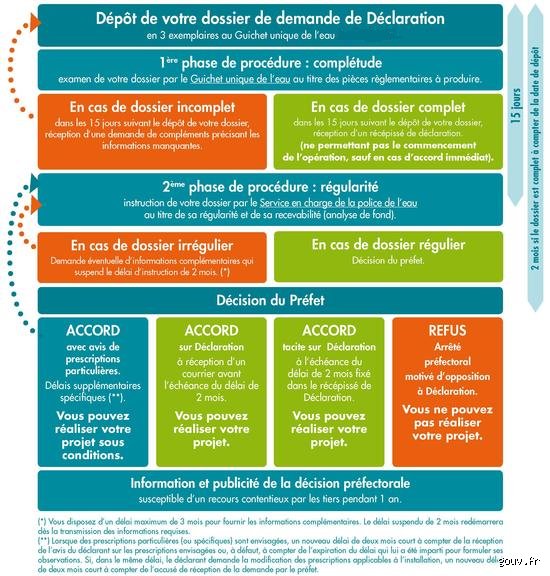

La différence entre les deux régimes ne réside pas seulement dans l'épaisseur du dossier, mais dans le pouvoir discrétionnaire de l'administration. En régime de déclaration, si le dossier est complet et conforme aux prescriptions générales, l'administration délivre un récépissé dans un délai de deux mois. C'est un droit, théoriquement. En revanche, l'autorisation est une permission accordée après une instruction qui dure entre 9 et 12 mois. Le préfet peut refuser le projet s'il estime que les intérêts protégés par la loi sur l'eau sont menacés, même si le plan local d'urbanisme autorise la construction.
Le coût de constitution d'un dossier de déclaration par un bureau d'études spécialisé varie entre 3 000 et 7 000 euros. Pour une autorisation environnementale, la facture grimpe vite entre 15 000 et 50 000 euros, car elle nécessite des inventaires faune/flore sur quatre saisons et des modélisations hydrauliques complexes. Il est donc souvent stratégique de redimensionner un projet pour rester sous les seuils de l'autorisation, une pratique courante qui, bien que légale, agace parfois les services instructeurs qui y voient un saucissonnage de projet.
Quels projets sont soumis à la loi sur l'eau ? FAQ pratique
Un simple curage de fossé est-il concerné ?
Oui, si le fossé est assimilé à un cours d'eau par la cartographie préfectorale ou s'il communique directement avec un milieu aquatique sensible. Le curage régulier pour l'entretien est toléré, mais un approfondissement ou un élargissement change la nature de l'ouvrage et nécessite une vérification des seuils de la rubrique 3.1.5.0 relative au rejet de sédiments.
Peut-on régulariser un projet après les travaux ?
La "régularisation" est un terme que les inspecteurs de l'environnement détestent. Techniquement, c'est possible, mais cela commence souvent par un procès-verbal et une mise en demeure. Le dossier déposé a posteriori sera examiné avec une sévérité accrue, et l'absence de l'état initial du site avant travaux rend la démonstration de l'absence d'impact quasiment impossible à prouver scientifiquement.
Quid des piscines et des petits plans d'eau ?
Les piscines privées classiques échappent généralement à la loi sur l'eau car elles fonctionnent en circuit fermé et sont raccordées à l'assainissement collectif. En revanche, la création d'un étang de pêche ou d'ornement par dérivation d'un cours d'eau ou par interception d'une nappe est soumise à déclaration dès que la surface dépasse 1 000 m². Attention, la vidange de ces plans d'eau est également une activité réglementée.
L'importance de l'anticipation dans la conduite de projet
L'erreur la plus fréquente consiste à considérer la loi sur l'eau comme une simple formalité administrative de fin de parcours, au même titre qu'un raccordement électrique. C'est exactement l'inverse. Le volet environnemental doit être le pivot de la conception technique. Une conception intelligente intègre la gestion des eaux dès l'esquisse pour minimiser l'imperméabilisation et éviter les zones à fort enjeu écologique. Cela permet non seulement de sécuriser le calendrier juridique, mais aussi de réduire les coûts de construction des infrastructures hydrauliques.
En conclusion, savoir quels projets sont soumis à la loi sur l'eau est une question de seuils techniques et de sensibilité du milieu récepteur. Que vous soyez un industriel, un agriculteur ou une collectivité, la consultation de la nomenclature IOTA est l'étape indispensable avant tout coup de pelle. La gestion de l'eau est devenue un enjeu de souveraineté et de sécurité publique ; la réglementation ne fera que se durcir dans les années à venir, rendant l'expertise hydrologique aussi cruciale que l'expertise architecturale dans tout projet d'aménagement sérieux.
